苏化科技园二期项目供电配套工程稳步推进

[ 超级管理员, 2023-01-05 ]

  任何工程项目中,电气这第一步特别重要和关键,专业性强,设计要求高。设计单位根据苏化科技园现有电力装置的总容量、使用负荷、二期项目用电需求等因素,与项目电气组反复沟通,最终决定电气方面分两步走方案,先是增加1000千伏安变压器供电用于基建,然后是在项目竣工前建成和投运3号4号变电所用于二期运营用电。设计方案和各项细化工作的时间节点敲定后,项目电气组就开始紧锣密鼓推进。

  与一期项目实施时不同,近年来科技园所处周边地块正在发生变化,原联发、群力等中小企业正在产业转型升级,通园路西侧锦麟、芳华、星萃澜庭等楼盘相继建成,朗诗和邻里中心正在建设之中,而供电电源点只有一座建于十多年前的110kV星红变电站,供电能力相对薄弱,科枝园二期项目用电遇到了容量受限的问题。

 为此电气组负责人杨振环,利用自身几十年的专业知识和相关资源,在园区供电、设计院之间反复沟通,努力寻求最合理的解决方案。8月份邀约园区供电客服中心和设计院人员到科技园现场洽谈,确认用电供需,并组织现场勘察,最终确认了在1号主变电所的空余部位放置一台1000KVA变压器,供基建用电,取消设置户外箱式变电站供电,该方案大大节省了采购或租赁费用。

 为争取时间,项目用电申请、相关资料准备、申请流程同时进行,8月30日二期项目备案证下发后,第二天立刻补送资料到供电公司争取早日上会审批。供电公司先后经过两次业务扩充会议反复讨论和答复,最终于11月初正式下发恒华创投有限公司关于苏化科技园二期项目用电咨询答复书,调整后送审的电气设计图纸合格证明也于12月2日签收。

 考虑到时间紧迫,恒华公司领导和专职人员,从10月下旬开始连续对邀标单位如成套开关柜、变压器生产厂以及电力安装单位进行现场考察和选优,确定中标单位。

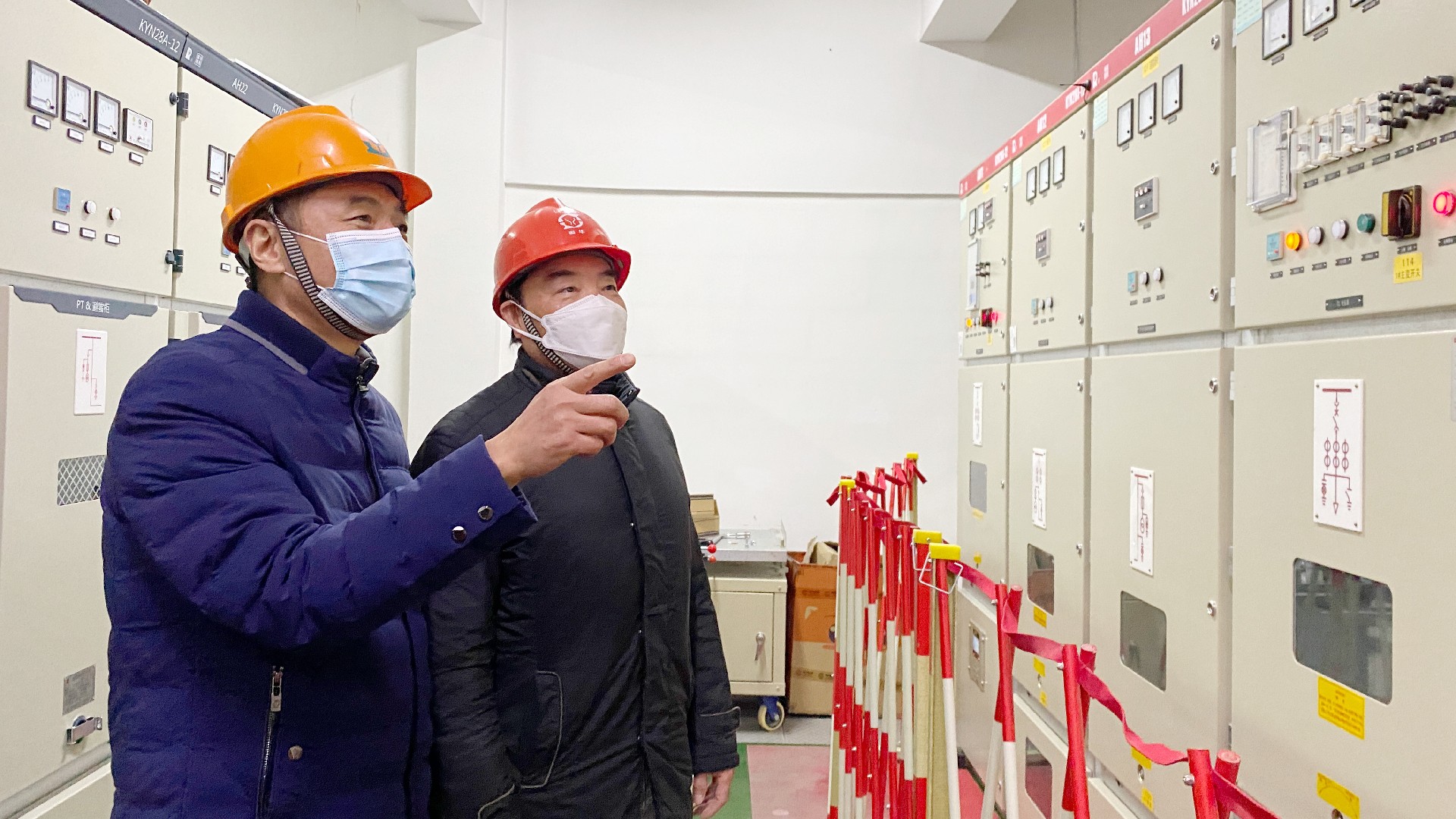

 目前正值疫情放开后的第一波高发期,恒华公司和施工单位相关作业人员均受到了波及,时间紧人手少作业难度加大。为此,恒华项目电气组杨振环和秦刚两人,为了保证项目进度,早已没有了双休和正常上下班,一心围绕进度,现场协调沟通,整合多方力量,确保要实现一月中旬通电这个目标。

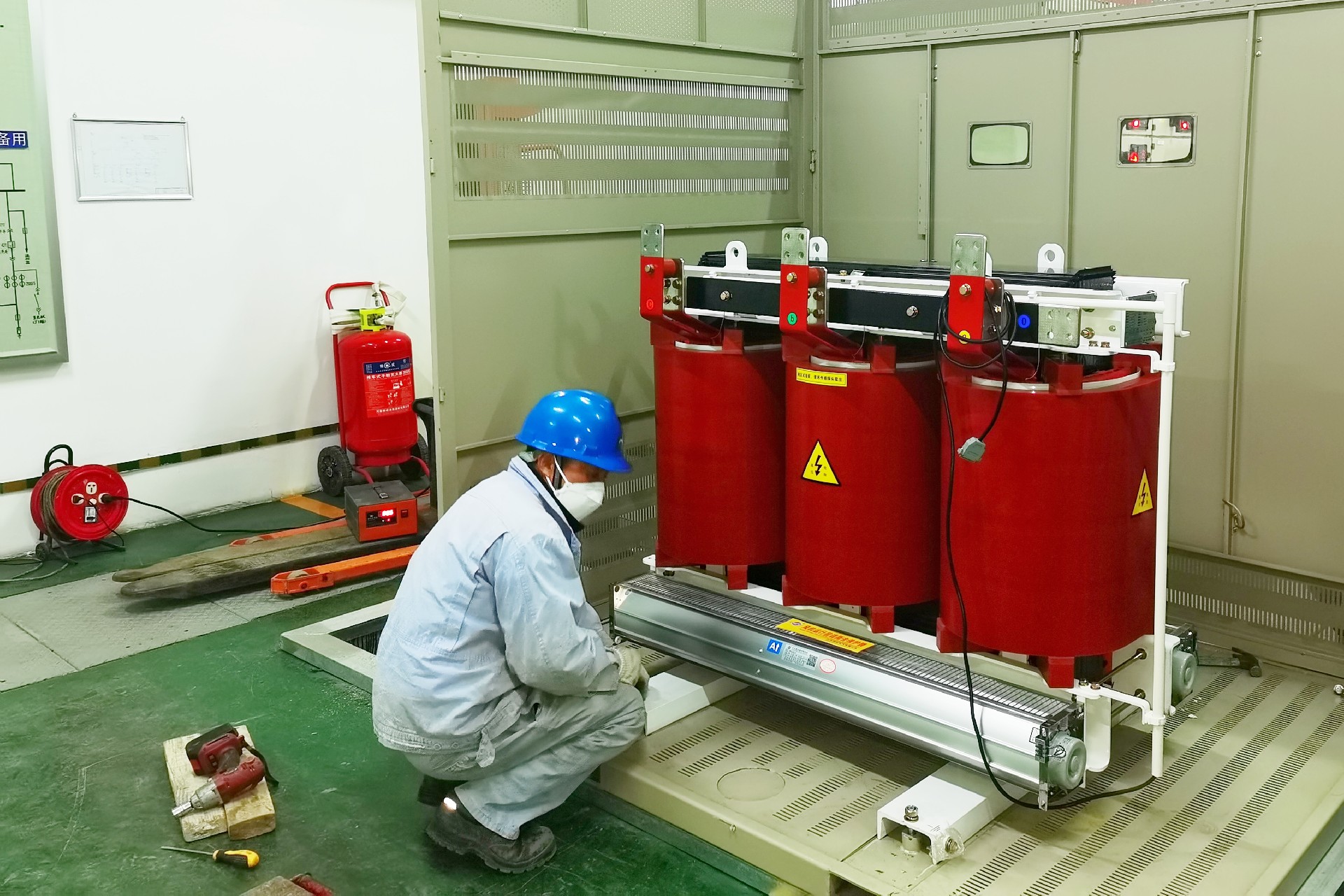

 配电室工作现场,各项工作开展得有条不紊,井然有序。15日华安普公司按合同要求和施工进度进场安装设备基础,22日开关柜、变压器到场并安装就位,电力安装工人和技术人员正在抓紧连接施工,引入第二路电源的高压电缆也已到货,25日施放敷设,一切都按计划进度推进,疫情冲击下,恒华二期的供电配套工程有望能如期完成第一个小目标,非常不容易!

微信图片_202212231045222.jpg 微信图片_202212231045222.jpg微信图片_20221223104522.jpg




About suhua走进苏化
联系我们

生产基地

/Main Production Sites



徐州基地



中卫基地



中卫基地



视频介绍
